KEJARI: Bom Waktu yang Terdeteksi

Proyek bertajuk `Lanjutan Pemasangan Pipa Transmisi TA 2025` yang dirancang memenuhi kebutuhan air bersih, kini justru menjelma menjadi benang kusut hukum dan administrasi keuangan negara.

Hengky Yohanes
Hengky Yohanes | 05 Mar 2026
877 kali dibaca
Logo BERITA INI TERSEDIA VERSI AUDIO
KEJARI: Bom Waktu yang Terdeteksi Ilustrasi - Bom Waktu Hukum
Thumbnail Audio
NOW PLAYING Starla
KEJARI: Bom Waktu yang Terdeteksi
00:00
00:00
Daftar Rekaman 1 Audio
  • 01
    KEJARI: Bom Waktu yang Terdeteksi
Topik: #investigasi#pupali

PALI - PLUSMINUS ||
05  Maret 2026


Di atas kertas, ia tampak seperti tumpukan dokumen birokrasi pemerintahan daerah pada umumnya. Namun, di balik lembaran-lembaran administratif tersebut, tersembunyi sebuah skandal tata kelola anggaran bernilai puluhan miliar rupiah yang melibatkan proyek strategis daerah (PSD) di Kabupaten Penukal Abab Lematang Ilir (PALI), Sumatera Selatan.
Dua SK Bupati yang Saling Bertabrakan

Penyusunan awal proyek ini dikukuhkan melalui SK Bupati Nomor 062 (Januari 2024) dengan alokasi pagu anggaran sebesar Rp21,5 miliar. Namun, di pertengahan jalan, muncul SK Bupati Nomor 172 (Mei 2025) yang mencabut SK lama dan memangkas anggaran secara drastis hingga menyisakan Rp8,6 miliar (terpangkas sekitar 60%). Pemangkasan bernilai Rp12,9 miliar ini diklaim atas nama "efisiensi", meski tanpa didasari adendum perubahan volume fisik pekerjaan yang sepadan.


Angle Investigasi Lainnya

Berdasarkan sumber yang tersedia, penolakan pengawalan proyek ini bermula dari permohonan Dinas Pekerjaan Umum dan Tata Ruang (DPUTR) Kabupaten PALI kepada Kejaksaan Negeri (Kejari) PALI untuk melakukan pengawalan dan pengamanan kegiatan pada proyek "Lanjutan Pemasangan Pipa Transmisi Tahun 2025".

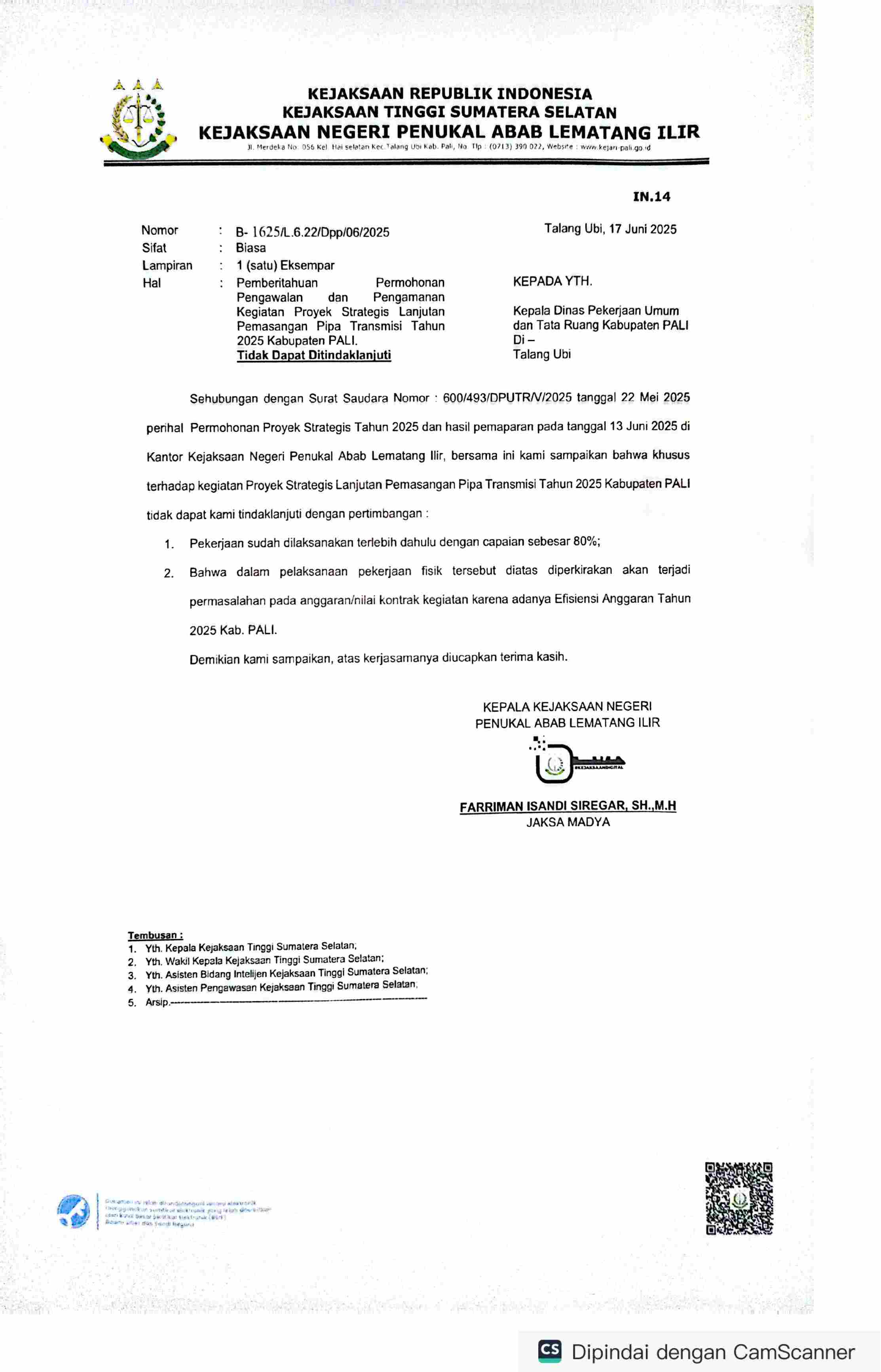

Melalui surat nomor B-1625/L.6.22/Dpp/06/2025 tertanggal 17 Juni 2025, Kejari PALI secara resmi menyatakan bahwa permohonan tersebut tidak dapat ditindaklanjuti. Terdapat dua alasan utama yang mendasari penolakan tegas dari pihak kejaksaan:

  • Pekerjaan Fisik Sudah Mencapai 80%: Kejari menemukan fakta bahwa saat permohonan diajukan, mayoritas jaringan pipa sudah tertanam dan pekerjaan fisik di lapangan telah mencapai 80%. Secara prosedural, pengawalan hukum seharusnya dilakukan sejak tahap perencanaan atau sebelum tender dimulai agar berfungsi sebagai langkah preventif terhadap penyimpangan. Jika pengawalan dilakukan saat proyek hampir rampung, kejaksaan berisiko hanya menjadi "stempel legitimasi" bagi proses yang mungkin sejak awal sudah cacat.
  • Ketidakpastian Nilai Kontrak Akibat "Efisiensi": Kejaksaan memprediksi akan muncul masalah hukum serius terkait nilai kontrak. Hal ini dipicu oleh terbitnya SK Bupati Nomor 172 pada Mei 2025 yang memangkas pagu anggaran secara drastis dari Rp21,5 miliar menjadi hanya Rp8,6 miliar (pemotongan sekitar 60%) dengan alasan efisiensi. Padahal, kontraktor bekerja berdasarkan desain awal dengan pagu yang jauh lebih besar, sehingga perubahan anggaran di tengah jalan ini menciptakan kebuntuan hukum dan potensi sengketa kontrak.

Penolakan ini dianggap sebagai langkah strategis Kejari PALI untuk menghindari "jebakan administratif" dan memagari institusi dari kekacauan tata kelola yang disebut sebagai "bom waktu". Sumber menyebutkan bahwa langkah DPUTR meminta pengawalan setelah anggaran diacak-acak dan proyek hampir selesai diibaratkan seperti "meminta asuransi mobil setelah mobilnya menabrak tembok". Krisis ini pada akhirnya memicu perhatian dari otoritas yang lebih tinggi, termasuk BPK RI dan Kementerian Dalam Negeri.



Berdasarkan sumber-sumber yang tersedia, maladministrasi keuangan negara dalam kasus proyek di Kabupaten PALI terwujud melalui serangkaian anomali prosedur, inkonsistensi dokumen hukum, dan manipulasi instrumen pembayaran yang berpotensi merugikan keuangan negara serta pihak ketiga.

Berikut adalah poin-poin utama mengenai bentuk maladministrasi yang terdeteksi:

  • Inkonsistensi Regulasi Anggaran (SK Bupati yang Saling Tabrakan): Maladministrasi terlihat jelas pada terbitnya SK Bupati Nomor 172 (Mei 2025) yang secara sepihak memangkas pagu anggaran proyek pipa transmisi sebesar 60%, dari Rp21,5 miliar menjadi Rp8,6 miliar. Pemangkasan sebesar Rp12,9 miliar ini diklaim sebagai "efisiensi", namun dilakukan tanpa adanya adendum pengurangan volume pekerjaan fisik yang sepadan, sehingga menciptakan ketidakpastian hukum dan administrasi.
  • Pelaksanaan Fisik Mendahului Prosedur: Kejaksaan Negeri PALI menemukan fakta bahwa saat Dinas PUTR mengajukan permohonan pengawalan hukum pada akhir Mei 2025, pekerjaan fisik di lapangan sudah mencapai 80%. Secara tata kelola, ini adalah indikasi maladministrasi berat karena seharusnya pengawalan hukum dilakukan sejak tahap perencanaan atau sebelum tender, bukan saat proyek hampir selesai. Kejari menolak permintaan ini karena enggan dijadikan "stempel legitimasi" bagi proses yang sejak awal sudah cacat prosedur.
  • Anomali Instrumen Keuangan (Pembatalan SPM): Terdapat temuan mengenai "Red Flag Agenda Nomor 21", di mana otoritas keuangan daerah telah menerbitkan Surat Perintah Membayar (SPM) senilai Rp16,9 miliar. Terbitnya SPM berarti seluruh verifikasi fisik dan validasi kuitansi telah disetujui. Namun, secara tidak lazim, SPM tersebut ditarik kembali atau dibatalkan sepihak dengan alasan efisiensi, yang mengindikasikan penggunaan terminologi efisiensi sebagai alat untuk menahan hak bayar kontraktor secara paksa.
  • Potensi Pergeseran Dana Ilegal: Adanya selisih dana sebesar Rp12,9 miliar yang "menguap" dari dokumen pagu awal memicu dugaan kritis bahwa dana tersebut berpotensi digeser atau dialokasikan secara ilegal untuk membiayai proyek lain di akhir tahun anggaran yang mungkin mengandung konflik kepentingan.
  • Risiko Sengketa Kontrak dan Kerugian Negara: Maladministrasi ini menciptakan "bom waktu" hukum. Kejari memprediksi akan terjadi kegagalan bayar atau sengketa kontrak karena kontraktor bekerja berdasarkan desain awal (pagu Rp21,5 miliar), sementara dasar hukum pembayaran diubah secara drastis di tengah jalan. Kondisi ini dapat berujung pada gugatan perdata terhadap negara atau temuan kerugian negara jika diusut lebih lanjut.

Krisis tata kelola ini telah memicu eskalasi pengawasan nasional, di mana Kementerian Dalam Negeri telah menyurati Gubernur Sumatera Selatan dan BPK RI dijadwalkan melakukan audit fisik secara komprehensif untuk membongkar kesenjangan antara catatan administratif dengan realita fisik di lapangan.

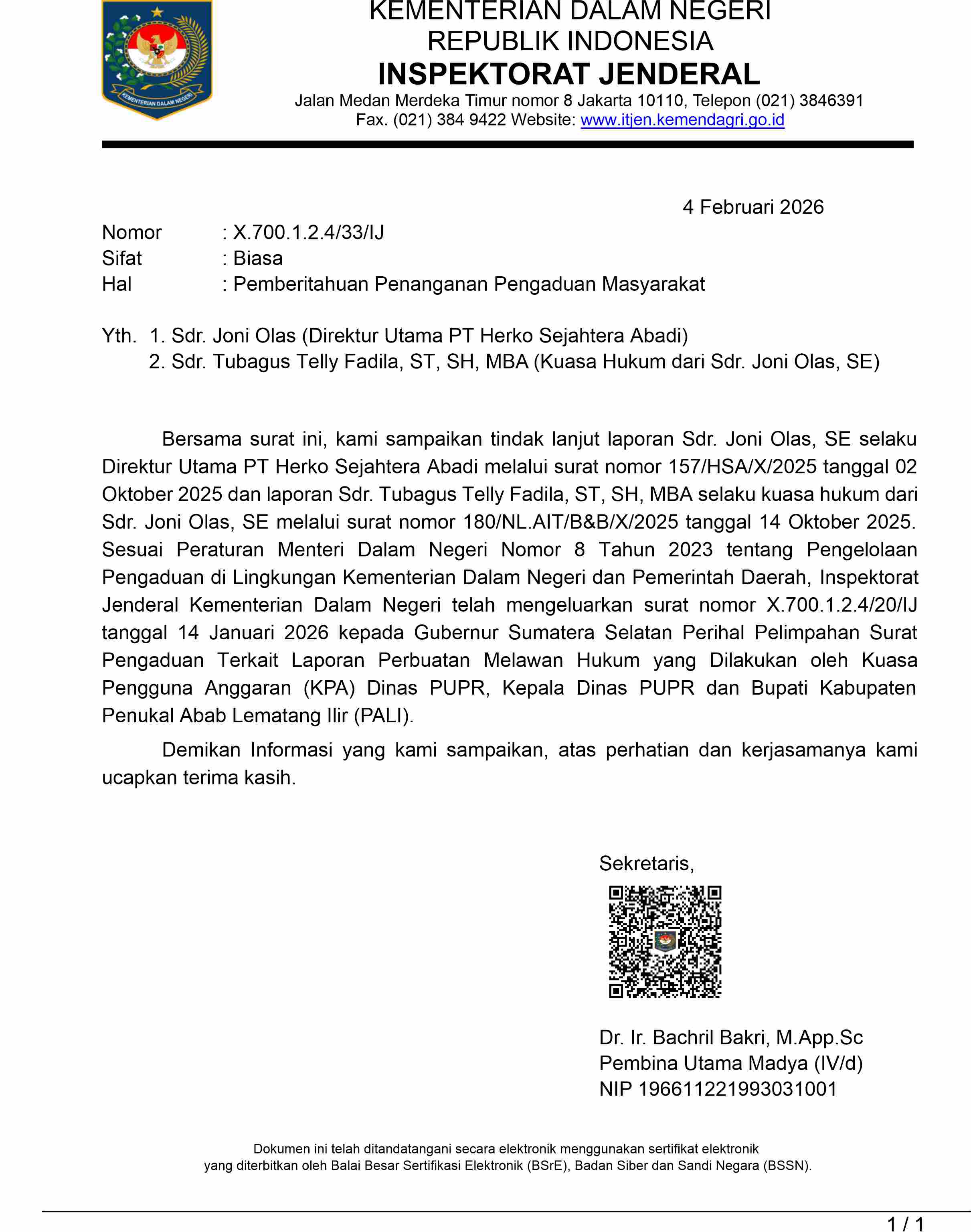

Berdasarkan sumber yang tersedia, Kementerian Dalam Negeri (Kemendagri) telah menerbitkan surat resmi yang ditujukan kepada Gubernur Sumatera Selatan terkait sengkarut proyek pipa transmisi di Kabupaten PALI.

Isi dan fungsi utama dari surat tersebut meliputi:

  • Teguran Keras: Surat ini berfungsi sebagai teguran keras dari pemerintah pusat kepada hierarki pemerintahan di bawahnya (Pemerintah Provinsi dan Daerah) mengenai tata kelola proyek tersebut.
  • Panduan Audit BPK: Surat Kemendagri ini bertindak sebagai "kompas" atau penunjuk arah bagi auditor Badan Pemeriksa Keuangan (BPK) RI dalam melakukan pemeriksaan.
  • Justifikasi Investigasi Khusus: Surat tersebut memberikan landasan bagi BPK untuk tidak sekadar melakukan audit rutin, melainkan fokus menyoroti secara tajam kronologi pembatalan Surat Perintah Membayar (SPM) senilai Rp16,9 miliar yang sempat terbit, serta menelusuri aliran dasar hukum di balik perubahan anggaran proyek tersebut.

Intervensi dari Kemendagri ini menandakan bahwa kasus ini telah meningkat eskalasinya dari sekadar sengketa pembayaran lokal menjadi isu tata kelola tingkat nasional.
