ADA UANG, ADA BARANG: Kontraktor Pipa PALI Tolak PHO DPUTR Sebelum Lunas

Skandal Pengalihan Dana Rp16,4 Miliar, Modus Penyunatan SIPD, dan Indikasi Backdate Dokumen Administrasi Proyek Air Bersih Kabupaten PALI.

Hengky Yohanes
Hengky Yohanes | 20 Mei 2026
1.400 kali dibaca
Logo BERITA INI TERSEDIA VERSI AUDIO
ADA UANG, ADA BARANG: Kontraktor Pipa PALI Tolak PHO DPUTR Sebelum Lunas Ilustrasi
Thumbnail Audio
NOW PLAYING Starla
"ADA UANG ADA BARANG": Tolak PHO Sebelum Lunas
00:00
00:00
Daftar Rekaman 1 Audio
  • 01
    "ADA UANG ADA BARANG": Tolak PHO Sebelum Lunas
Topik: #investigasi#pupali

PALI - PLUSMINUS ||
20 Mei 2026


Konflik manajemen kontrak antara Dinas PUTR Kabupaten PALI dan kontraktor terkait proyek pemasangan pipa transmisi tahun 2025. Pihak kontraktor menolak melakukan serah terima pekerjaan (PHO) karena adanya pemotongan anggaran sepihak dan tunggakan pembayaran senilai miliaran rupiah.

Dokumen resmi menunjukkan upaya dinas untuk mempercepat administrasi fisik, namun terhambat oleh hak retensi kontraktor yang menahan aset hingga pelunasan dilakukan.

Laporan audit BPK turut menekan pemerintah daerah untuk segera menyelesaikan masalah kontrak ini dalam jangka waktu tertentu guna menghindari kerugian negara. Akibat kebuntuan ini, distribusi air bersih bagi masyarakat di Desa Babat terganggu karena infrastruktur pipa belum bisa dioperasikan secara legal.

Secara keseluruhan, situasi ini mencerminkan kegagalan birokrasi dalam menjaga kepastian hukum dan pembiayaan proyek infrastruktur publik.

Simak `ADA UANG, ADA BARANG`: Kontraktor Pipa PALI Tolak PHO DPUTR Sebelum Lunas dalam berbagai sudut pandang berita:

Angle Investigasi Lainnya

Penolakan Provisional Hand Over (PHO) atau Serah Terima Pertama Pekerjaan oleh kontraktor (PT HSA) dalam proyek pipa air di Kabupaten PALI merupakan tindakan hukum strategis yang disebut sebagai "kartu mati" bagi Dinas PUTR.

Penolakan ini bukan sekadar masalah teknis, melainkan bentuk pertahanan hukum menghadapi kegagalan pembayaran oleh pemerintah daerah.

Berikut adalah ulasan mendalam mengenai alasan di balik penolakan PHO tersebut berdasarkan sumber yang tersedia:

Penggunaan Hak Retensi (Exceptio Non Adimpleti Contractus)

Kontraktor secara sadar menggunakan hak retensi, yaitu hak untuk menahan aset pipa transmisi sebagai jaminan pembayaran.

  • Landasan Hukum: Berdasarkan asas Exceptio Non Adimpleti Contractus, kontraktor memiliki hak hukum untuk tidak menyerahkan hasil kerja (barang) selama pihak pemberi kerja (Dinas PUTR) tidak memenuhi kewajiban pembayarannya.
  • Kondisi Pembayaran: Meskipun kontraktor telah menyelesaikan 80% pekerjaan senilai Rp16,4 Miliar dan Surat Perintah Membayar (SPM) sempat terbit, dana tersebut dibatalkan sepihak oleh dinas untuk dialihkan ke proyek lain.

Risiko "Bunuh Diri Administrasi"
Penolakan PHO dilakukan karena menandatanganinya saat ini dianggap sebagai langkah yang sangat merugikan bagi kontraktor:

  • Pengalihan Kepemilikan: Segera setelah berita acara PHO ditandatangani, hak kepemilikan dan tanggung jawab fisik atas pipa otomatis beralih sepenuhnya ke tangan negara.
  • Jebakan Anggaran: Dokumen Pelaksanaan Anggaran (DPA) proyek ini telah dipotong secara sepihak oleh Dinas PUTR dari Rp16,4 Miliar menjadi hanya Rp8 Miliar.
    Jika kontraktor melakukan PHO sekarang, mereka akan kehilangan daya tawar untuk menagih sisa piutang sebesar Rp8,4 Miliar karena secara sistem anggaran, dana tersebut sudah tidak tersedia lagi.

Kejanggalan Administrasi dan Upaya Alibi
Terdapat indikasi bahwa desakan PHO dari pihak dinas merupakan upaya untuk menutupi kesalahan prosedur:

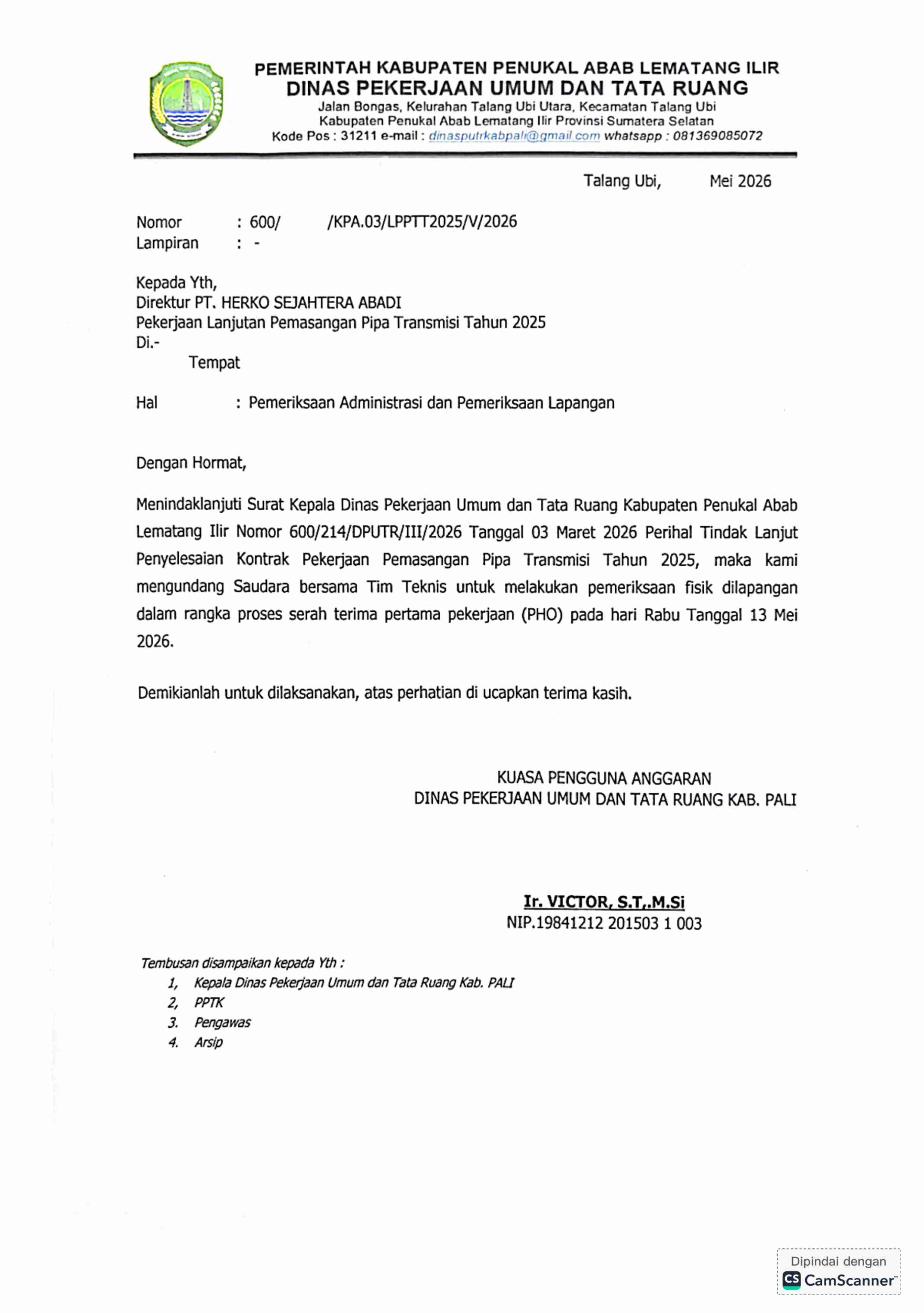

  • Indikasi BackdateSurat undangan pemeriksaan lapangan untuk PHO tertanggal Mei 2026 mencantumkan rujukan surat lama dari Maret 2026.
    Hal ini diduga sebagai upaya membangun alibi seolah-olah dinas sudah berniat menyelesaikan proyek sebelum Surat Perintah Penyelidikan (Prinlid) dari Kejari PALI terbit.
  • Cacat Wewenang: Surat undangan PHO tersebut ditandatangani oleh pejabat (Ir. Victor) yang disinyalir jabatannya sebagai Kuasa Pengguna Anggaran (KPA) telah beralih ke orang lain, sehingga surat tersebut dinilai cacat hukum dan batal demi hukum.

Benturan dengan Rekomendasi BPK
Dinas PUTR saat ini berada dalam posisi terjepit antara tuntutan hukum kontraktor dan tenggat waktu dari auditor negara:

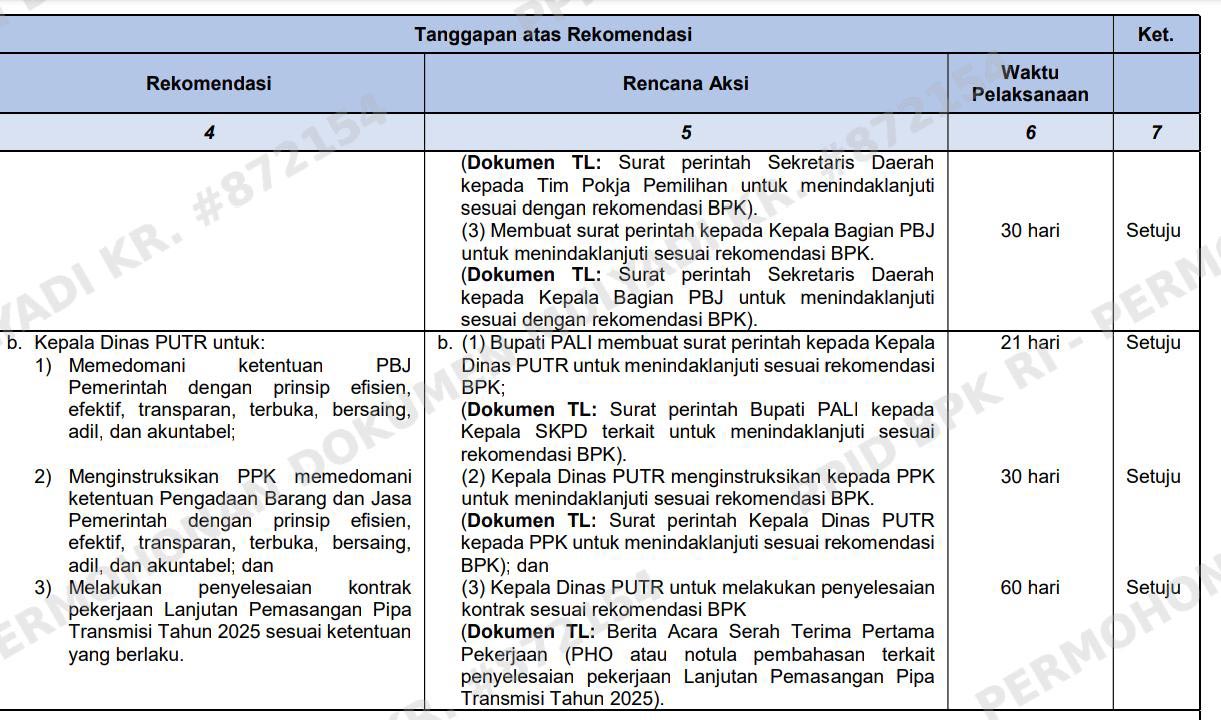

  • Rencana Aksi BPK:
    Laporan Hasil Pemeriksaan (LHP) BPK mewajibkan penyelesaian kontrak dalam waktu 60 hari.
  • Jalan Buntu:
    Dinas tidak dapat memenuhi rekomendasi BPK tersebut tanpa adanya tanda tangan PHO dari kontraktor. Namun, kontraktor tidak akan menandatangani PHO sebelum nilai DPA dikembalikan ke angka semula dan pembayaran Rp16,4 Miliar dicairkan secara utuh.

Dampak pada Masyarakat

Penolakan PHO ini menyebabkan aset pipa air bersih tidak dapat difungsikan oleh PDAM untuk melayani warga Desa Babat yang sedang mengalami krisis air.

Sengketa ini menciptakan situasi di mana pipa tetap menjadi "barang sitaan legal" oleh kontraktor, sementara pejabat terkait berisiko terkena jerat pidana karena membiarkan aset negara mangkrak.

Berdasarkan sumber yang tersedia, status hukum surat undangan pemeriksaan lapangan untuk proses Provisional Hand Over (PHO) tersebut dinilai cacat hukum dan batal demi hukum.

Berikut adalah rincian mengenai alasan pelemahan status hukum surat tersebut:

1. Cacat Wewenang Penandatangan

Surat yang dikeluarkan pada Mei 2026 tersebut ditandatangani oleh Ir. Victor, S.T., M.Si. dalam kapasitasnya sebagai Kuasa Pengguna Anggaran (KPA). Namun, terdapat fakta hukum di lapangan yang menunjukkan bahwa jabatan KPA untuk proyek tersebut disinyalir telah beralih kepada pejabat lain (disebutkan sebagai Ismad).

  • Implikasi Hukum: Menandatangani dokumen negara tanpa kewenangan jabatan yang sah secara otomatis menggugurkan kekuatan hukum dokumen tersebut.

2. Indikasi Rekayasa Administrasi (Backdate)

Terdapat kejanggalan pada rujukan surat yang tercantum dalam dokumen tersebut. Meskipun surat diterbitkan pada Mei 2026, surat itu merujuk pada surat lama tertanggal 03 Maret 2026.

  • Tujuan Alibi: Hal ini diduga sebagai upaya membangun alibi administratif seolah-olah Dinas PUTR sudah memiliki niat untuk menyelesaikan proyek sebelum munculnya Surat Perintah Penyelidikan (Prinlid) dari Kejaksaan Negeri (Kejari) PALI pada 06 Maret 2026.
  • Status Dokumen: Ketidakkonsistenan kronologi ini memperkuat indikasi bahwa surat tersebut merupakan "akal-akalan" untuk mengelabui Aparat Penegak Hukum (APH).

3. Ketidakabsahan sebagai Dasar PHO

Karena surat tersebut dianggap cacat hukum, maka surat itu tidak memiliki daya paksa legal bagi kontraktor (PT HSA) untuk melakukan serah terima pekerjaan.

  • Kontraktor memiliki posisi hukum yang kuat untuk tetap menggunakan Hak Retensi (menahan aset) karena selain masalah administrasi yang cacat, terdapat masalah pokok yaitu belum dilunasinya pembayaran prestasi kerja sebesar Rp16,4 Miliar.
  • Penandatanganan PHO di atas dokumen yang cacat wewenang dan DPA yang telah "disunat" (dari Rp16,4 Miliar menjadi Rp8 Miliar) dianggap sebagai tindakan "bunuh diri administrasi" bagi penyedia jasa karena akan menghanguskan hak tagih sisa pembayaran mereka.

Secara ringkas, surat tersebut dipandang bukan sebagai instrumen penyelesaian kontrak yang sah, melainkan sebagai upaya formalitas untuk mencuci tangan dari tanggung jawab hukum dan rekomendasi BPK yang mewajibkan penyelesaian kontrak dalam 60 hari.

Nasib tuntutan sisa pembayaran sebesar Rp8,4 Miliar tersebut saat ini berada dalam posisi "terancam hangus" dan menjadi inti dari sengketa hukum antara kontraktor (PT HSA) dengan Dinas PUTR PALI.

Berdasarkan sumber-sumber yang ada, berikut adalah rincian nasib tuntutan tersebut:

Terjebak dalam "Skenario Anggaran"

Tuntutan Rp8,4 Miliar ini muncul karena adanya selisih antara nilai prestasi kerja yang sudah diselesaikan (80% atau senilai Rp16,4 Miliar) dengan Dokumen Pelaksanaan Anggaran (DPA) yang telah dipotong secara sepihak oleh dinas menjadi hanya Rp8 Miliar.

  • Risiko Sistem Keuangan: Jika kontraktor menyerah dan menandatangani PHO sekarang, pemerintah daerah secara sistem tidak memiliki payung hukum untuk mencairkan sisa Rp8,4 Miliar tersebut karena pagu anggaran di aplikasi keuangan daerah sudah tidak mencukupi.

Dianggap sebagai "Jebakan Batman" Administrasi

Pihak dinas diduga melakukan tekanan psikologis agar kontraktor melakukan serah terima fisik (PHO).

    Nasibnya Bergantung pada "Gembok" Hak Retensi

    Saat ini, sisa tuntutan tersebut sedang "diamankan" oleh kontraktor melalui Hak Retensi atau hak menahan barang.

        Menjadi Objek Pengawasan Penegak Hukum (KPK dan Kejari)

        Karena menyangkut pengalihan anggaran secara sepihak dan dugaan manipulasi administratif, nasib tuntutan ini kini sedang dikawal oleh lembaga swadaya dan media untuk dilaporkan ke KPK RI (dengan Nomor Tiket: A-20251200952).

        Selain itu, pihak Kejaksaan Negeri (Kejari) PALI juga telah mengeluarkan Surat Perintah Penyelidikan (Prinlid) terkait kasus ini.

        Kesimpulannya: Sisa pembayaran Rp8,4 Miliar tersebut saat ini tidak memiliki kepastian pencairan selama DPA belum dipulihkan. Kontraktor memilih untuk tetap menahan aset pipa sebagai jaminan hukum agar hak tagih mereka tidak hilang akibat "akal-akalan" anggaran yang dilakukan oleh pihak dinas.

        Panduan Glosarium Administrasi: Kasus Proyek Pipa PALI

        1. Pendahuluan: Mengapa Administrasi itu Penting?

        Dalam tata kelola negara, administrasi bukanlah sekadar tumpukan kertas atau prosedur birokrasi yang membosankan. Administrasi adalah "aturan main" dalam pembangunan—ibarat sebuah resep masakan yang presisi atau peraturan dalam sebuah kompetisi. Jika aturan ini diubah di tengah jalan atau bahan-bahannya disembunyikan, maka hasil akhirnya adalah kegagalan sistemik yang merugikan publik.

        Memahami istilah teknis administrasi adalah bentuk literasi bagi warga negara agar tidak mudah dikelabui oleh kerumitan birokrasi. Sebagai contoh nyata, kemacetan proyek pipa transmisi di Kabupaten PALI bukan sekadar masalah teknis di lapangan, melainkan hasil dari "perang administrasi" di balik meja. Satu dokumen yang dimanipulasi atau satu prosedur yang diabaikan dapat menentukan apakah air bersih akan mengalir ke rumah warga atau justru menjadi sengketa hukum yang tak kunjung usai.

        2. Kelompok Istilah 1: Perencanaan dan Pembayaran (DPA & SPM)

        Dalam kurikulum administrasi pemerintahan, dua istilah ini merupakan fondasi keuangan negara yang kita ibaratkan sebagai "Dompet" dan "Instruksi Bayar".

        • DPA (Dokumen Pelaksanaan Anggaran): Secara ideal, DPA adalah payung hukum yang menjamin ketersediaan dana sebuah proyek dari awal hingga akhir. Ia adalah janji negara untuk membayar.
          • Realita Kasus PALI: Kepastian hukum ini goyah ketika anggaran proyek yang semula direncanakan Rp16,4 Miliar dipotong secara sepihak menjadi Rp8 Miliar. Dalam administrasi yang sehat, pemotongan anggaran di tengah jalan tanpa renegosiasi kontrak adalah pelanggaran terhadap prinsip kepastian bayar.
        • SPM (Surat Perintah Membayar): Ini adalah instruksi resmi untuk mencairkan uang rakyat ke pihak ketiga.
          • Realita Kasus PALI: Meski proyek ini merupakan Tahun Anggaran (TA) 2025, pergolakan administrasinya memuncak di tahun 2026. SPM Nomor 600/020/SPP.LS/1.03.01.01/2025 sebenarnya sudah terbit, namun dibatalkan secara sepihak oleh dinas dan dananya dialihkan untuk kepentingan lain.

        Tabel Analisis: Administrasi Ideal vs. Praktik di PALI

        Istilah

        Fungsi Ideal (Kurikulum Administrasi)

        Penyimpangan dalam Kasus PALI

        DPA

        Menjamin ketersediaan anggaran utuh sesuai kontrak.

        Anggaran dipotong dari Rp16,4 M menjadi Rp8 M secara sepihak.

        SPM

        Perintah cairnya dana atas prestasi kerja yang sah.

        Dibatalkan sepihak meskipun dokumen sudah terbit secara sistem.

        Setelah instrumen pembayaran ini dikacaukan, proses selanjutnya—yaitu penyerahan hasil kerja—menjadi titik krusial di mana risiko hukum berpindah tangan.

        3. Kelompok Istilah 2: Serah Terima dan Tanggung Jawab (PHO)

        PHO (Provisional Hand Over) atau Serah Terima Pertama Pekerjaan adalah momen di mana tanggung jawab fisik dan kepemilikan aset berpindah dari kontraktor ke pemerintah. Namun, dalam kasus PALI, proses PHO ini berubah menjadi alat manipulasi administratif.

        Ada dua "Red Flag" atau tanda bahaya administratif yang perlu dipelajari dari proses PHO di PALI:

        • Risiko "Bunuh Diri Administrasi": Jika kontraktor menandatangani PHO saat DPA sudah dikurangi menjadi Rp8 Miliar, maka secara administratif kontraktor dianggap setuju menyerahkan barang seharga Rp16,4 Miliar namun hanya memiliki payung hukum tagihan sebesar Rp8 Miliar. Ini akan menghilangkan hak tagih sisa piutang mereka secara permanen.
        • Cacat Hukum dan "Administrative Alibi" (Backdating): Berdasarkan sumber dokumen, Dinas PUTR mencoba melakukan praktik backdating—mengirimkan undangan PHO pada Mei 2026 dengan mencantumkan rujukan surat lama dari Maret 2026. Tujuannya adalah menciptakan alibi seolah-olah dinas sudah proaktif sebelum Kejaksaan mulai menyelidiki. Selain itu, surat tersebut ditandatangani oleh Ir. Victor, S.T., M.Si., yang status kewenangannya sebagai Kuasa Pengguna Anggaran (KPA) pada saat itu dipertanyakan. Administrasi yang cacat kewenangan membuat dokumen tersebut Batal Demi Hukum.

        "Ada Uang, Ada Barang" — Prinsip ini bukan sekadar istilah pasar, melainkan mekanisme perlindungan hukum bagi kontraktor agar tidak terjebak dalam skema "serah terima tanpa kepastian bayar" yang dipaksakan oleh oknum birokrasi.

        4. Kelompok Istilah 3: Perlindungan Hukum dan Audit (Hak Retensi & LHP BPK)

        Ketika jalur komunikasi administrasi buntu, instrumen hukum dan pengawasan negara mulai bekerja.

        • Hak Retensi: Berdasarkan asas Exceptio Non Adimpleti Contractus, ini adalah hak kontraktor untuk menahan aset (pipa) karena pemerintah telah melakukan wanprestasi (tidak membayar). Ini adalah "tameng" sah agar aset tidak diambil alih negara selama hak keuangan belum terpenuhi.
        • LHP BPK (Laporan Hasil Pemeriksaan): Ini adalah dokumen hasil audit Badan Pemeriksa Keuangan. Dalam kasus ini, BPK telah mengeluarkan Rencana Aksi yang sangat tegas: Pemerintah Daerah diberi tenggat waktu 60 hari untuk menyelesaikan kontrak secara sah dan sesuai ketentuan.

        Tiga Dampak Utama Jika Rekomendasi LHP BPK Diabaikan:

        1. Kemanusiaan: Krisis Air Bersih di Desa Babat. Dampak paling nyata dari kemacetan administrasi ini bukan pada kertas, melainkan pada warga Desa Babat yang terpaksa menghadapi kekeringan karena pipa transmisi yang sudah terpasang 80% tidak bisa dioperasikan.
        2. Potensi Pidana Korporasi & Jabatan: Pengalihan dana secara sepihak dan pembiaran aset negara mangkrak dapat dikategorikan sebagai tindak pidana korupsi atau penyalahgunaan wewenang.
        3. Aset Mangkrak yang Terkunci: Selama sengketa administrasi ini tidak diselesaikan, pipa tersebut tetap menjadi "benda mati" yang tertahan oleh hak retensi, tidak bisa diserahterimakan, dan tidak bisa memberikan manfaat publik.

        5. Penutup: Membaca Alur Masalah Melalui Istilah

        Sebagai kesimpulan, kemacetan pembangunan di PALI dapat dipetakan secara administratif sebagai berikut:

        Masalah bermula dari perubahan sepihak pada DPA (pemotongan anggaran), yang mengakibatkan SPM (instruksi bayar) dibatalkan secara mendadak. Menghadapi ketidakpastian ini, kontraktor menggunakan Hak Retensi (menahan barang) untuk melindungi hak finansialnya dan menolak proses PHO (serah terima). Upaya dinas untuk memaksa PHO melalui surat yang diduga backdate justru menciptakan cacat hukum yang kini tercatat sebagai temuan dalam LHP BPK.

        Dengan memahami glosarium ini, Anda kini memiliki "kacamata" baru untuk melihat kebenaran di balik kerumitan berita birokrasi. Administrasi yang tertib dan jujur adalah satu-satunya jalan agar air bersih bisa benar-benar sampai ke rumah warga, bukan hanya berakhir sebagai angka-angka yang diperdebatkan di atas kertas.
